Aktuální uzavírky

Důležité informace:

Termíny zahájení a ukončení staveb vč. dopravního značení se mohou s ohledem na další ovlivňující faktory měnit.

Přesné stanovení termínů jsou plně v kompetenci Odboru dopravy MMB, JMK a příslušných silničních správních úřadů.



Ulice Tilhonova - vozovka

Akce: Tilhonova - souvislá údržba komunikace
Popis:

Jedná se o opravu povrchu vozovky v ul. Tilhonova, v úseku ul. Hviezdoslavova - Langrova. Oprava je rozdělena do 4 etap.

Zahájení:

22. 06. 2026

Dokončení: 31. 08. 2026
Investor: Brněnské komunikace, a.s.
Zhotovitel:

Brněnské komunikace, a.s.

kontakt: L. Kuschel, t.č. 602 744 566

Omezení:

Aktuálně:

3. etapa do pátku 21.8.:

  • uzavírka úseku křiž. Hviezdoslavova - křiž. Vlárská
  • zaslepení ul. Vlárská (u křiž. Tilhonova)
  • zastávka MHD Hviezdoslavova ve směru do centra přemístěna k BD Tilhonova 66 (naproti Penny)
  • omezení parkovacích ploch před BD Tilhonova 66

4. etapa od pátku 21.8.,od 19 hod do neděle 23.8.2026, do 19 hod:

  • uzavírka celého opravovaného úseku (Hviezdoslavova-Langrova) z důvodu souvislé pokládky nového asfaltu
  • víkendová uzavírka se týká veškeré dopravy vč. MHD
  • náhradní trasa pro MHD povede přes ul. Hviezdoslavova a Slavkovská
  • omezení parkovacích ploch v ul. Slavkovská.
Dopravní značení:

ZNAKOM s.r.o.

Soubory:

ikona Mapka - etapizace

ikona Výkres PDZ - DIO

ikona Mapka MHD - Tilhonova_prodloužení

ikona Mapka MHD - uzavírka víkend 21.8.-23.8.

Ulice Vlárská - zastávka MHD



Akce: Brno, Vlárská - autobusová zastávka MHD
Popis:

Jedná se o přemístění autobusové zastávky MHD v ulici Vlárská. V rámci projektu dojde k výstavbě nové moderní zastávky s přístřeškem a mobiliářem. Také bude upraveno dopravní značení - vyznačení parkovacích míst včetně plochy, kde se nacházela původní zastávka před bytovým domem.

Zahájení:

24. 08. 2026

Dokončení: 30. 09. 2026
Investor: Brněnské komunikace, a.s.
Omezení:

 částečná uzavírka úseku ulice Vlárská v prostoru výstavby nové zastávky (stavební a bezpečnostní zábor), obousměrný provoz zachován.

Dopravní značení: ZNAKOM s.r.o.
Soubory:

ikona Výkres PDZ - DIO

ikona Ilustrační vizualizace

Křehlíkova - kabely NN



Akce: Brno, Křehlíkova 13, 15, 17 - sm, kNN, SS
Popis:

Jedná se o výměnu a rekonstrukci inženýrských sítí - pokládka kabelů nízkého napětí v ulici Křehlíkova.

Akce je rozdělena do 2 etap.

Zahájení:

03. 08. 2026

Dokončení: 31. 08. 2026
Investor: EG. D, a.s.
Zhotovitel:

ENORM, a.s.

kontakt: Mgr. Ševčík, t.č. 602 157 330

Omezení:

 úplná uzavírka 3.8. - 5.8. (3 dny) úseku ul. Křehlíkova (or.č. 78–84)

• zákaz zastavení (parkování) v části ulice Křehlíkova

• dočasně zprovozněn obousměrný úsek ul. Křehlíkova (Šmahova-Za Kostelem)

Dopravní značení: DOKA s.r.o.
Soubory:

ikona Mapka omezení 1.E

ikona Výkres PDZ - DIO, 1.etapa

ikona Výkres PDZ - DIO, 2.etapa

Matlachova - oprava přechodu



Akce: Matlachova - souvislá údržba komunikace, přechod pro chodce
Popis:

Jedná se o opravu povrchu vozovky v prostoru přechodu pro chodce v ulici Matlachova. Oprava bude realizována po půlkách a ve dvou etapách.

Oprava je nutná z důvodu velmi špatného technického stavu povrchu a za účelem zajištění bezpečnosti chodců při přecházení vozovky po přechodu pro chodce.

Zahájení:

8/2026 *

Dokončení: 8/2026


*) Z důvodu omezených kapacit zhotovitele v měsíci červenci byla akce přesunuta na měsíc srpen. Předpokládaná doba realizace činí max 4 dny.

Investor: Správa a údržba silnic Jihomoravského kraje (SÚS JMK)
Zhotovitel:

Brněnské komunikace, a.s.

Omezení:

 částečná uzavírka úseku ul. Matlachova - kyvadlový provoz

  provoz řízen semaforem ve všech ramenech křižovatky Krejčího x Šlapanická x Matlachova

 obě zástavky MHD a přechod budou během opravy přesunuty

Dopravní značení: ZNAKOM s.r.o.
Soubory: ikona Výkres PDZ - DIO

Šmahova, Ponětovická - jeřáb

Akce: Šmahova, Ponětovická - demontáž jeřábu
Popis:

Jedná se o demontáž věžového jeřábu v souvislosti s novostavbou komplexu v ulici Řípské.

Termín:

19. 08. 2026 (středa)

Investor: STAVOS Brno, a.s.
Žadatel:

STAVOS Engineering s.r.o.

Omezení:

 jednodenní úplná uzavírka křižovatky ul. Šmahova, Blažovická a Ponětovická a ul. Ponětovické v úseku Šmahova – or.č. 2.

Dopravní značení: SIGNEX s.r.o.
Soubory:
ikona Výkres PDZ - DIO

Ulice Olomoucká – mosty



Akce: II/430 Brno, Olomoucká mosty
Popis:

Jedná se o rekonstrukci a přestavbu dvou mostů na ul. Olomoucká přes železniční trať a vlečku do spalovny. Stávající mosty, které jsou v havarijním stavu, budou nahrazeny novým kapacitním mostem. Před demolicí mostů proběhnou přeložky inženýrských sítí, zejména výstavba energolávky.

Zahájení:

25. 05. 2026

Dokončení: 31. 08. 2028
Investor: Správa a údržba silnic Jihomoravského kraje, p.o.
Zhotovitel:

FIRESTA-Fišer, rekonstrukce, stavby a.s.

kontakt: Ivo Habarta, t.č. 724 285 251

Omezení:

 od soboty 27.6.2026 - úplná uzavírka úseku siln. II/430, ul. Olomoucká – zákaz vjezdu vozidel v obou směrech;

 objízdná trasa vedena po ul. Ostravská nebo Těžební;

 v období 27.6. - 31.8.2026 povede náhradní (objízdná) trasa pro MHD taktéž ulicemi Ostravská a Těžební;

 v období 1.9. - 31.12.2026 bude průjezd vozidel MHD po ul. Olomoucká obnoven.



 v termínu 1.6. - 26.6.2026 bude provoz na ulici Olomoucká pro veškerou dopravu obnoven z důvodu koordinace s jinou stavbou - částečná uzavírka (na objízdné trase) v křižovatce Těžební x V. Pecha.

Dopravní značení: ZNAKOM s.r.o.
Soubory:

ikona Mapka - objízdné trasy

ikona Výkres PDZ - DIO (aktualizace 6/2026)

Ulice Vlárská – jednosměrná uzavírka



Akce: II/430 Brno, Olomoucká mosty
Popis:

V důsledku uzavírky ulice Olomoucká (→ rekonstrukce mostů a stanovených objízdných tras, zejména ulicemi Těžební-Řípská) dochází v ulici Vlárská k jednosměrné uzavírce - zákazu vjezdu vozidel mimo dopravní obsluhu a MHD (pouze ve směru od Řípské).

Cílem tohoto opatření je zmírnit tranzitní dopravní zatížení způsobené zkracováním trasy řidiči směřujícími (přes ul. Vlárskou a Tilhonovu) do ul. Hviezdoslavova a dále na silnici II/430, směrem na Rohlenku - Vyškov - Olomouc.

Zákaz vjezdu mimo dopravní obsluhu se nevztahuje na řidiče bydlící za touto dopravní značkou (tj. Vlárská a Langrova), kteří mohou vjet bez omezení.

Uzavírka od: 27. 06. 2026
Uzavírka do: 31. 08. 2028
Omezení:

 JEDNOSMĚRNÝ zákaz vjezdu vozidel mimo MHD a vozidel dopravní obsluhy - ul. Vlárská (ve směru od ul. Řípské)

 Ve směru od ul. Tilhonova je průjezd Vlárskou bez dopravních omezení.



Dopravní obsluha – znamená podle vyhlášky, že řidiči spadající do některé z níže uvedených kategorií mají vjezd povolen:

  • vozidla zajišťující zásobování nebo lékařské, opravárenské, údržbářské, komunální a podobné služby,
  • vozidla přepravující osobu těžce zdravotně postiženou,
  • vozidla taxislužby,
  • vozidla, jejichž řidiči, provozovatelé nebo přepravované osoby mají v místech za značkou* bydliště, ubytování, sídlo nebo nemovitost.

*) v  tomto případě místem za značkou ⇒ ulice Vlárská nebo Langrova.

Dopravní značení: ZNAKOM, s.r.o.
Soubory: ikona Mapka - Vlárská uzavírka (PNG 1.24 MB)



Ulice Dědická - parkoviště

Akce: Dědická, Brno - nové parkovací plochy
Popis:

Jedná se o výstavbu nových parkovacích míst v ulici Dědická zejména v prostoru mateřské školky. Předmětem prací je stavba 2 nových parkovacích ploch a kontejnerových stání. Součástí akce je zaslepení (pomocí sloupků) části ulice Dědická u MŠ a vyznačení prostoru pro obratiště.

Zahájení:

21. 06. 2026

Dokončení: 31. 08. 2026
Investor: MČ Brno-Slatina
Zhotovitel:

ZEMAKO s.r.o.

kontakt: Ing. Novotný, t.č. 777 055 751

Omezení:

 částečná uzavírka  omezení parkování v průběhu stavebních prací v prostoru od MŠ po Dědická č. 20

Dopravní značení: SIGNEX s.r.o.
Soubory:

 ikona Mapka - schéma (PNG 2.57 MB)

ikona Výkres PDZ - DIO (PDF 727.36 kB)

Ulice Jihomoravské nám. - teplovod



Akce: Brno, Jihomoravské nám. - reko teplovodu
Popis:

Jedná se o rekonstrukci teplovodu v ulici Jihomoravské náměstí.

Stavební práce si vyžádají omezení v opravovaném úseku.

Zahájení:

18. 05. 2026

Dokončení: 04. 09. 2026
Investor: Teplárny Brno, a.s.
Zhotovitel:

ERDING, a.s.

kontakt: V. Trtílek, t.č. 603 498 123

Omezení:

 částečná uzavírka komunikace Jihomoravské nám.

 omezení zastavení a stání v úseku

Dopravní značení: SIGNEX s.r.o.
Soubory:  ikona Výkres PDZ - DIO (PDF 477.88 kB)

Ulice Podstránská - vodovod

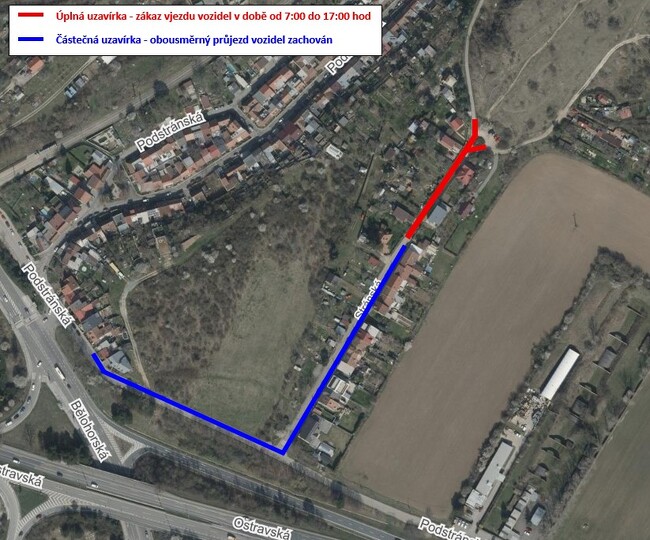

Akce: Brno, Podstránská I – oprava vodovodu a kanalizace
Popis:

Jedná se o opravu vodovodu a kanalizace v ulici Podstránské. Předmětem prací je oprava kanalizačních řadů, kanalizačních přípojek a vodovodních řadů. Práce jsou rozděleny do tří etap a budou prováděny otevřeným výkopem. Postupně dojde k vytyčení sítí, odstranění asfaltových vrstev a dlažeb, výkopu rýh, položení kanalizačního a vodovodního potrubí, osazení šachet a uzlů s armaturami, provedení tlakových zkoušek a napojení na stávající sítě. Vzhledem k šířce komunikace a vedení trasy vodovodu a kanalizace je nutné práce provádět za úplné uzavírky. Přístup k jednotlivým nemovitostem bude pro pěší po celou dobu stavby zajištěn.

Předpokládána etapizace:

  • 1. etapa: 06. 10. 2025 – 02. 11. 2025
  • 2. etapa: 03. 11. 2025 – 03. 05. 2026
  • 3. etapa: 04. 05. 2026 – 30. 11. 2026
Zahájení: 06. 10. 2025
Dokončení: 30. 11. 2026
Investor: Brněnské vodárny a kanalizace, a.s.
Zhotovitel:

Dopravní stavby Brno, s.r.o.

kontakt: p. Liška, t.č. 724 032 683 nebo p. Tioka, t.č. 601 571 017

Omezení:

 úplná uzavírka – zákaz vjezdu vozidel do jednotlivých na sebe navazujících úseků ul. Podstránské (podle harmonogramu zhotovitele);

 náhradní plochu pro (podélné) parkování lze využít na komunikaci Podstránské, v úseku Podstránská 2a – křižovatka Stránská; z důvodu zachování obousměrného provozu v tomto úseku je nutné respektovat výhybny a parkovat pouze na vyznačených místech;

 stavba zajistí bezpečný průchod chodců.

Dopravní značení: DoZBos, s.r.o.
Soubory:

ikona 2 Výkres PDZ - DIO (PDF 5.65 MB)

ikona 3 Mapka - stavba (JPG 254.92 kB)

ikona 4 Mapka -- dočasné parkování (JPG 352.61 kB)

ikona 4b Výkres PDZ - náhradní parkování (PDF 1.41 MB)

ikona 5 Mapka etapizace (PNG 1.21 MB)

ikona 6 Harmonogram zhotovitele (PDF 309.93 kB)

ikona 7 Informační dopis BVK (PDF 851.88 kB)



Ulice Kikrleho – mateřská školka



Akce: Kikrleho – stavba MŠ
Popis: Jedná se o výstavbu nové budovy mateřské školy v objektu ZŠ Přemyslovo náměstí vč. dalších souvisejících ploch v ulici Kikrleho.
Zahájení: 23. 06. 2025
Dokončení: 31. 12. 2026
Investor: Statutární město Brno, MČ Brno-Slatina
Zhotovitel:

ESOX, s.r.o.

kontakt: Ing. Večeřa, t.č. 777 746 716 nebo p. Hranický, t.č. 778 461 537

Omezení:

 částečná uzavírka - pokračování jednosměrného provozu v ulici Kikrleho (v úseku Tuřanka-Šmahova) - ve směru od ul. Tuřanka;

 omezení parkovacích ploch a chodníku po levé straně z důvodu záboru pro stavbu;

 parkovací plochy s časovým omezením po levé straně vozovky – v pracovní dny na max 15 min v době 7-9 a 14-16 hod. (mimo tuto dobu a dny parkování časově neomezeno);

 zákaz parkování po pravé straně komunikace v celém úseku z důvodu bezpečné trasy po chodníku.

Dopravní značení: SIGNEX s.r.o.
Soubory:

ikona Mapka

ikona Výkres PDZ - DIO (aktualizováno 6/26)



Ulice Ostravská – mosty přes Bělohorskou

Akce: Most ev.č. 50-003 Ostravská přes Bělohorskou, 2.et., omezení na mostě
Popis:

Jedná se o dlouhodobou dočasnou úpravu provozu na silnici I/50 Ostravská, v úseku přes Bělohorskou, v jízdním pásu ve směru na Olomouc. V rámci úpravy bude provoz v tomto úseku dočasně vyosen od krajního mostního nosníku s cílem zpomalení jeho degradace.

Tato přechodná úprava provozu potrvá do doby realizace rekonstrukce mostu.

Zahájení: 21. 05. 2025
Dokončení:

19. 11. 2026 *

 *) očekává se prodlužování termínu po dobu několika let

Investor: Ředitelství silnic a dálnic ČR
Omezení:

 siln. I/50 Ostravská - dlouhodobé omezení na mostě ve směru na Olomouc,

 úprava (vyosení) jízdních pruhů, provoz ve dvou pruzích zachován,

 zúžení levého jízdního pruhu (pravý pás silnice),

 snížená povolená max. rychlost na 60 km/h v celém úseku nad mostem,

 provoz upraven svislým a vodorovným dopravním značením.

Dopravní značení: DOKA, s.r.o.
Soubory:

ikona 1 Mapka (PNG 0.97 MB)

ikona 2 Výkres PDZ (PDF 3.28 MB)
